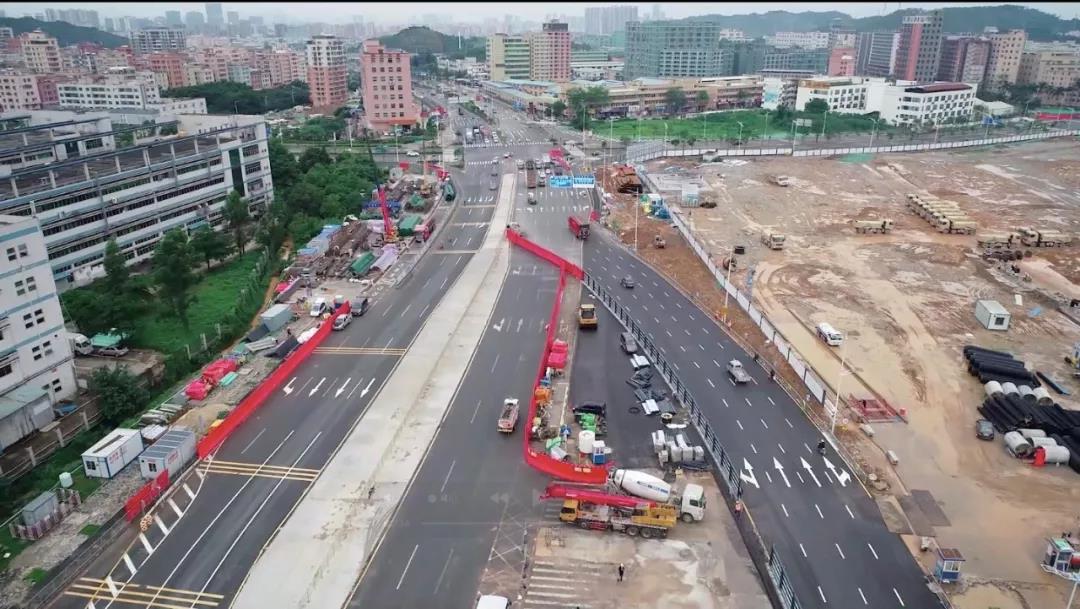

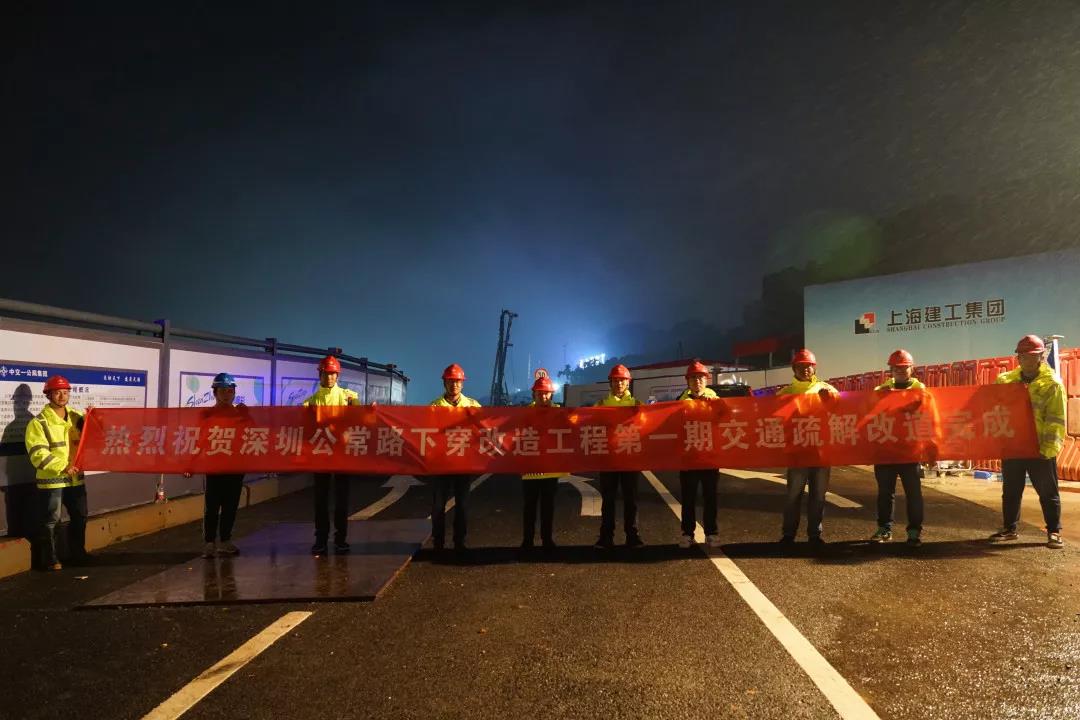

67個日夜,39人的堅守與付出,5月9日凌晨,四公司深圳公常路項目順利完成K0+000-K1+475段一期疏解道路導改,為后期主體施工打通了“咽喉要道”。而其中的困難,此前大家都始料未及。
深圳公常路項目全長3.645公里,是推進粵港澳大灣區建設的重大項目,也是集團公司承建的首個雙向6車道市政隧道工程。項目左臨在建的中山大學深圳校區,右臨深圳地鐵6號線支線,施工場地處在40余米寬的“夾縫”中。如何在“夾縫”中將現狀6車道車輛進行分流疏解,又要為后期主體施工預留施工便道,成為了擺在項目面前的第一道“考題”。
群策群力,問題清單化
裸土必須覆蓋綠網、安裝噴淋系統減輕揚塵、路面要保持用水車清洗……進場之初,深圳市政部門就提前給項目打了“預防針”,提出了一系列綠色施工的硬性要求。
此外,施工前期還受到諸多外因影響,生產計劃未能如期進行:
一是深圳的施工項目要做到“7個百分百”,環保要求高,揚塵監控?cái)z像頭均接入建設管理單位系統,時時掌控現場“7個百分百”落實情況;
二是疏解道路地下管線復雜,地勘圖未完全覆蓋,部分中山大學深圳校區項目及地鐵6號線項目遷改的管線,在物探圖中未體現,損壞管線有被“亮牌”風險,影響企業市場評價;
三是路基施工在K0+840位置,有一處變電站需要遷改,地上是110千伏高壓電,地下為800米長的10千伏地埋電纜,遷改周期長,土方挖方量大,影響全線拉通;
四是施工區域狹窄,可施工工作面少,存在過多交叉施工;
五是雨水天氣較多,施工難度大,計劃很難如期完成。
“時間緊,任務重,我們要多溝通、多總結,將問題清單化,責任到人。如果我們有30個問題,每天解決一個,30天后就沒有問題?!表?xiàng)目領導在生產會上多次強調,現場負責人要把自己管段內的問題梳理成清單,而且要一抓到底,堅決落實。
對癥下藥,溝通常態化
市政工程施工環境復雜,與周邊居民生活息息相關,必須制定詳細的施工計劃,才能避免投訴及通報事件的發生。
針對施工中存在的問題,項目領導及現場管理人員積極轉變思路,對癥下藥,強化與相關單位的溝通交流,不斷推進項目施工局面向好發展。
一是總分部間及時溝通,安排文明施工隊伍進場,對深圳地區“7個百分百”要求逐一進行落實;
二是積極與物探隊伍聯系,對一期疏解路施工范圍內的地下管線進行二次探明,并安排專人跟蹤,對查明的每一類管線進行標識;
三是協調各協作隊伍,合理規劃施工區域,錯開在同一工作面的工作時間,管線等施工提前溝通,避免同類別管線多次開槽敷設;
四是路基、路面工程及交安工程搶抓晴天施工,項目管理人員和隊伍均實行24小時兩班倒制度,見“縫”插“針”;
五是強化和設計、建設單位的溝通,將地基承載力不滿足設計要求的路基變更為片石換填;
六是預約隊伍到現場查看施工場地,根據現場可提供的施工條件,制定施工計劃。
一竿到底,管理再下沉
4月,深圳雨季如約而至。項目施工作業面本就狹小,加上地勢較中山大學深圳校區項目低洼,一下雨,大量雨水就涌入了施工場地內,嚴重?cái)_亂了施工計劃。
這種情況下,如何保證施工進度,又要保證疏解道路導改節點任務順利完成?項目對此進行了多次研討,按照公司督導組提出的建設性意見與建議,一系列促進施工生產的措施相繼鋪開。
首先,總部和分部各部門集中辦公,強化部門間橫向聯動,合力為項目生產經營提供技術支持和后場服務;其次,總部安排領導班子夜間定時巡視督查,分部明確日間和夜間帶班領導,針對具體問題現場定方案,堅持事不過夜;再次,現場管理人員與各生產相關部門,及時對施工隊伍進行交底和培訓,每日召開分部工地例會。
從總部到分部再到現場技術員,施工現場所有的管理一竿到底,層層落實,堅決杜絕“等、靠、要”思想,深化項目管理縱向互動。在持續多日的雨天下,項目通過一系列的調整,保證了施工的正常開展,并最終完成了疏解道路導改的任務。
( 四公司 呂明陽)
